Cálculos para la vista de progreso
En la siguiente tabla, los valores PV, BAC son en términos de esfuerzo (horas).
| Nodo | Actividad | Tarea |
| Progreso Planeado |
Esfuerzo Planeado Total horas requeridas Cálculo con los valores de la fila. |
Esfuerzo Planeado Total horas requeridas Cálculo con los valores de la fila. |
| Progreso Real |
Esfuerzo Real Esfuerzo Real + Tiempo Restante
Esfuerzo Ganado Total de horas requeridas Cálculo con los valores de la fila. |
Esfuerzo Real Esfuerzo Real + Tiempo Restante Cálculo con los valores de la fila. |
| Total de Horas requeridas |
Sumatoria del Total de horas requeridas de los nodos hijos |
Total de horas requeridas No se realizan cálculos. Esfuerzo estimado de la tarea
|
| Esfuerzo Planeado |
Sumatoria del esfuerzo planeado a la fecha de los nodos hijos |
Esfuerzo Planeado No se realizan cálculos. Este valor describe la cantidad de esfuerzo que debería haberse invertido a la fecha. Se calcula con corte al día anterior. |
| Esfuerzo Ganado |
Sumatoria del esfuerzo ganado a las fecha de los nodos hijos |
Total de horas requeridas Cálculo con los valores de la fila |
| Esfuerzo Real |
Sumatoria del esfuerzo actual de los nodos hijos. |
Esfuerzo Real No se realizan cálculos. Esfuerzo registrado en la tarea por el usuario |
| Tiempo Restante |
Sumatoria del tiempo restante de los nodos hijos |
Tiempo restante No se realizan cálculos. Tiempo que el usuario indica que le falta para terminar la tarea |
| Planeado Vs Real |
Esfuerzo Planeado Cálculo con los valores de la fila |
Esfuerzo Planeado Cálculo con los valores de la fila
|
| Requerido Vs Real |
Total de horas requeridas Cálculo con los valores de la fila
|
Total de horas requeridas Cálculo con los valores de la fila |
Según la configuración de la compañía, el progreso real se puede calcular basado en alguno de los siguientes métodos:
- Recalculando el tamaño estimado del proyecto, es decir, basado en el indicador EAC (Esfuerzo Real + Tiempo Restante).
- Sin recalcular el tamaño estimado del proyecto, es decir, basado en el indicador BAC (Esfuerzo Planeado)
Si las tareas tienen esfuerzo 0 o hitos:
- El progreso planeado se calcula de acuerdo a la fecha estimada de inicio, es decir, si la fecha estimada es menor a la fecha actual, el progreso planeado será de 100%, de lo contrario 0%.
- El progreso planeado para las actividades y agrupadores con esfuerzo 0, se calcula de la misma forma que la tarea (comparando la fecha estima de inicio con respecto a la fecha actual).
- Para Hitos: Al reabrir un hito, el progreso real será 0%.

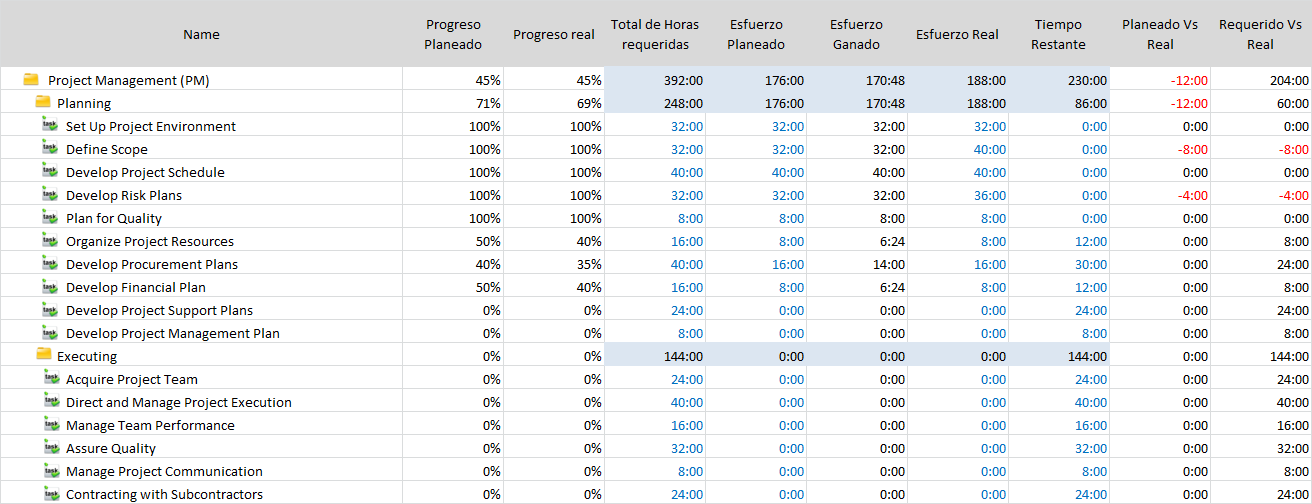

Ejemplo Pestaña de Progreso:

- Los tiempos en letra azul son valores que se encuentran en la tarea
- Las celdas marcada en azul son sumatorias de los nodos hijos
