Cálculos para la vista de costos
| Nodo | Actividad | Tarea Cálculos con los valores de la fila. |
| BAC |
Sumatoria del BAC de los nodos hijos |
BAC No se realizan cálculos. Costo estimado de la tarea. |
| PV |
Sumatoria del PV de los nodos hijos |
BAC X Progreso planeado |
| EV |
Sumatoria del EV de los nodos hijos |
BAC X Progreso real |
| AC |
Sumatoria del AC de los nodos hijos |
AC No se realizan cálculos. Costo actual de la tarea |
| EAC |
Sumatoria del EAC de los nodos hijos. |
AC + ETC |
| ETC |
Sumatoria del ETC de los nodos hijos. |
ETC No se realizan cálculos. Costo del tiempo restante de la tarea |
| SPI |
EV PV Cálculo con los valores de la fila. Si el PV es igual a Cero, la celda se muestra con “--” |
EV PV Si el PV es igual a Cero, la celda se muestra con “--” |
| CPI |
EV AC Cálculo con los valores de la fila. Si el AC es igual a Cero, la celda se muestra con “--”
|
EV AC Si el AC es igual a Cero, la celda se muestra con “--” |

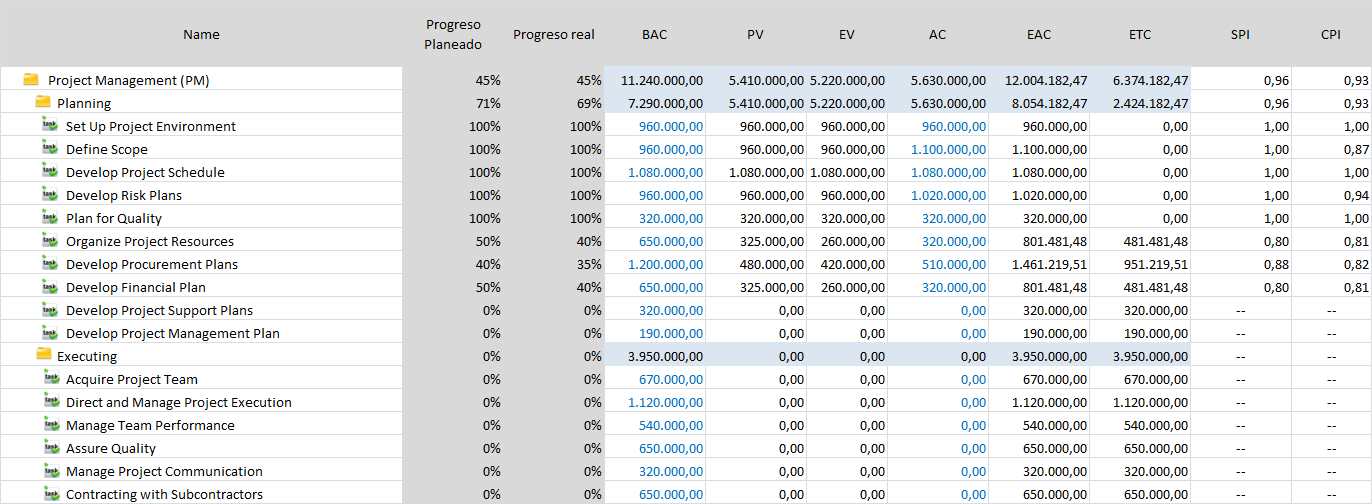

Ejemplo Pestaña de Costo:

- Los tiempos en letra azul son valores que se encuentran en la tarea
- Las celdas marcada en azul son sumatorias de los nodos hijos
