A continuación se describen los widgets disponibles para adicionar en los tableros de control del nivel de compañía.
-
Permite visualizar información general de los puntos de chequeo del proyecto seleccionado.
-
¿Qué son los puntos de chequeo?
Son hitos metodológicos que pueden representar, por ejemplo, el avance o la completitud de una etapa del proyecto. -
¿Qué información brinda?
Provee el estado actual de los puntos de chequeo del proyecto y las fechas planeadas y reales. -
¿Qué se debe tener en cuenta?
El color de la barra de progreso teniendo en cuenta que el rojo y amarillo representan una desviación frente a lo planeado. -
¿Cuándo debe tomar acciones?
Cuando existe una desviación significativa frente a la planeación o que sobrepase el umbral tolerado por la organización.
Puntos de chequeo




Iniciación100% 05/Ene/2... 29/Ene/2...
Planeación100% 22/Jul/2... 09/Feb/2...
Ejecución100% 23/Oct/2... 23/May/2...
Cierre93% 04/Dic/2... 29/Jun/2...
Terminación100% 21/Dic/2... 29/Jun/2... -
-

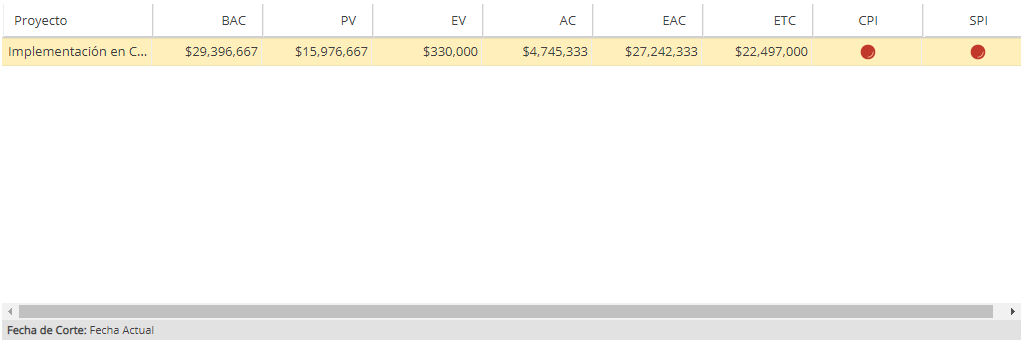

Muestra los indicadores de valor ganado para los proyectos seleccionados
-
¿Qué información brinda?
Los indicadores de valor ganado de los proyectos que se seleccionen durante la configuración del widget. -
¿Qué se debe tener en cuenta?
Los semáforos en el SPI y CPI. -
Opciones principales de configuración:
Vista
- Diagrama de barras
- Tabla de datos
Progreso del Proyecto




-
-

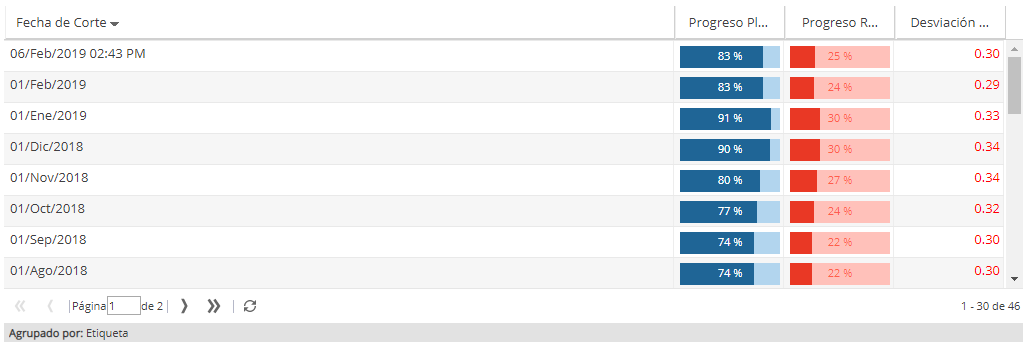

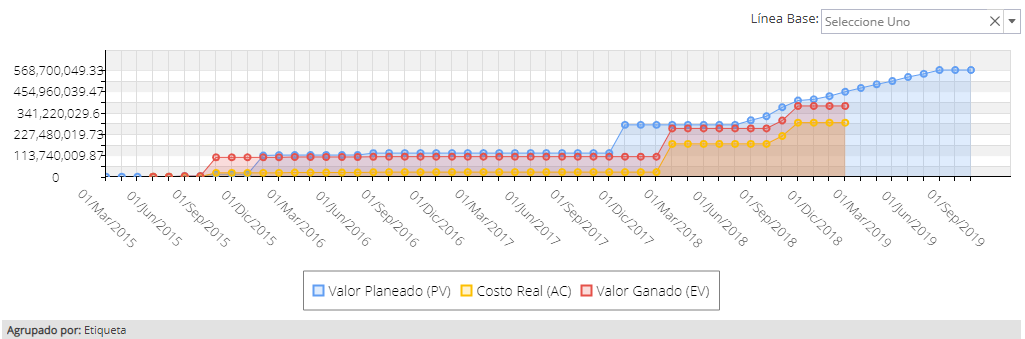

Muestra la información histórica y a la fecha de los indicadores de avance, esfuerzo y costo del portafolio o grupo de proyectos seleccionado.
-
¿Qué información brinda?
La evolución del progreso, esfuerzo y costo del grupo de proyectos
La condición reportadas por cada gerente de proyecto
La información es presentada por cortes semanales, quincenales o mensuales dependiendo de cómo se configure. -
¿Qué se debe tener en cuenta?
Los colores son alertas del estado de la ejecución comparado con lo planeado.
Los comentarios que cada Gerente de Proyecto registra.
La variación entre el costo, avance o esfuerzo planeado versus el real. -
¿Cuándo debe tomar acciones?
Cuando la variación entre el costo, progreso o esfuerzo planeado versus el real es significativa o supera los umbrales tolerados por la organización. -
Opciones principales de configuración:
Datos Vista - Progreso
- Esfuerzo
- Costo
- Diagrama de líneas
- Diagrama de barras
- Tabla de datos
Progreso del Portafolio




Progreso del Portafolio
-
-

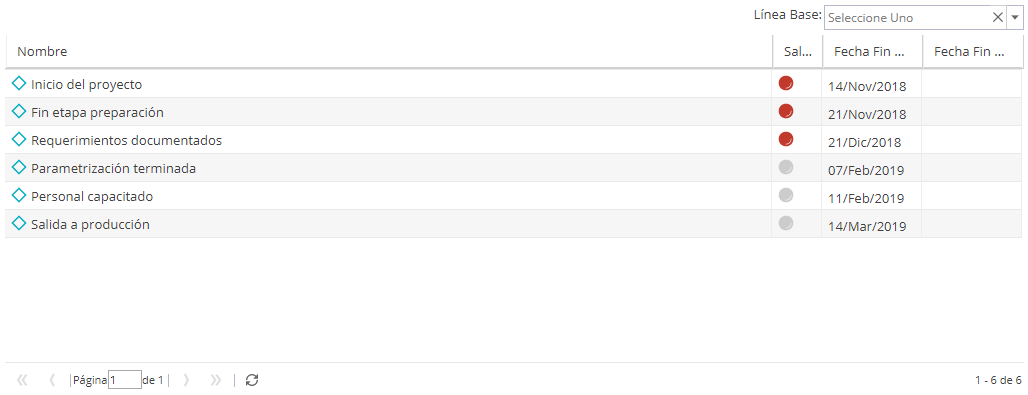

Permite visualizar información general de los hitos del proyecto seleccionado.
-
¿Qué información brinda?
El estado actual de los hitos del proyecto seleccionado. Permite identificar los logros del proyecto que ya se han alcanzado y los que aún no. -
¿Qué se debe tener en cuenta?
El color en la columna Salud:
Azul: El hito ya se alcanzó Rojo: El hito ya debía haber sido alcanzado Gris: Se planea que el hito debe alcanzarse más adelante
La columna Fecha Final Real indica la fecha en la cual el hito fue alcanzado.
Hitos




-
-
Muestra información tabulada elementos como: proyectos, riesgos, entregables, issues o tareas.
-
¿Qué información brinda?
Atributos que el usuario seleccione (nombre, progreso, responsable, etc.) de los elementos listados. -
¿Qué se debe tener en cuenta?
En este widget puede consolidar información general y específica de un elemento y presentarla a través de columnas en la tabla de datos.. De igual manera se podrá acceder directamente a dichos elementos al hacer doble clic sobre estos. -
Opciones principales de configuración:
Elemento: Mostrar en tabla de datos - Proyecto
- Riesgos
- Entregables
- Asuntos
- Tareas
- Nombre
- Condición
- Responsable
- Estado
- Salud
- Progreso real
- Progreso planeado
- Etiquetas
- Campos personalizados

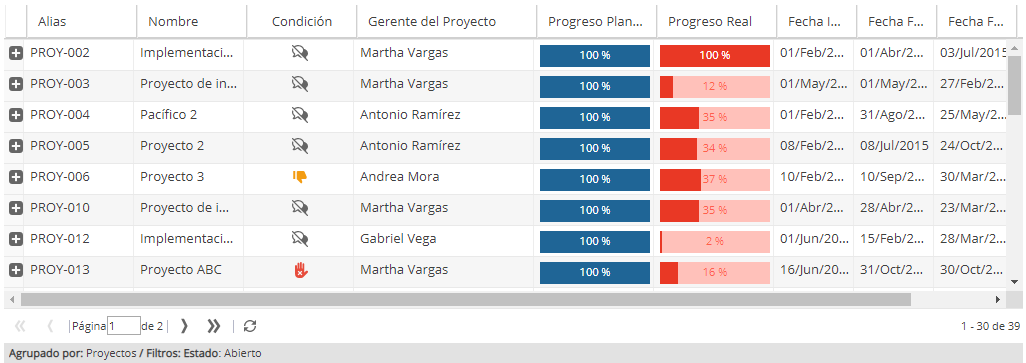

Vista tabular




-
-

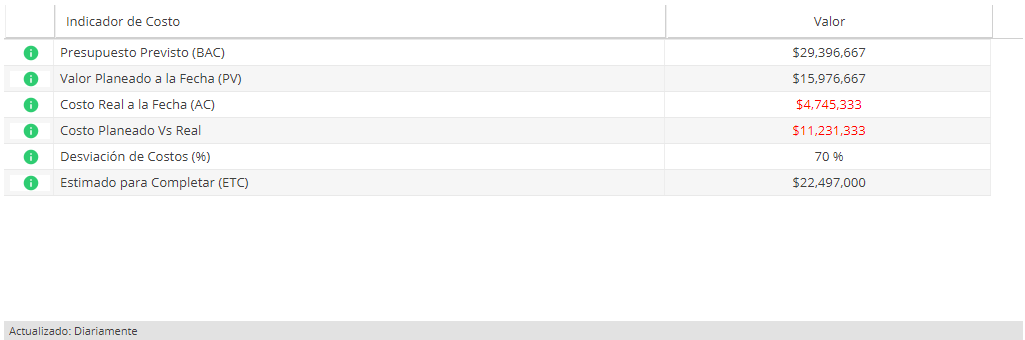

Muestra, un resumen de los indicadores de costo o esfuerzo del proyecto seleccionado en tiempo real.
-
¿Qué información brinda?

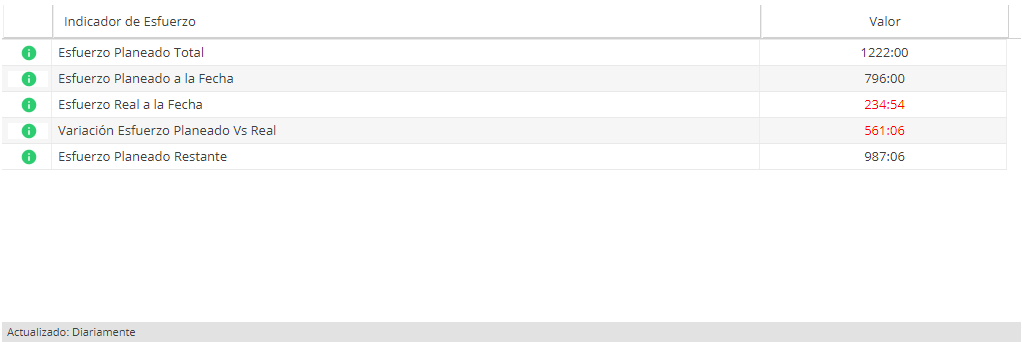

Los indicadores de esfuerzo y valor ganado del proyecto seleccionado. -
¿Qué se debe tener en cuenta?
Se sugiere prestar atención a los indicadores presentados en color rojo, con el cual se alertan desviaciones. -
Opciones principales de configuración:
Vista
- Esfuerzo
- Costo
Resumen de Costos




Resumen de Esfuerzo




-
-

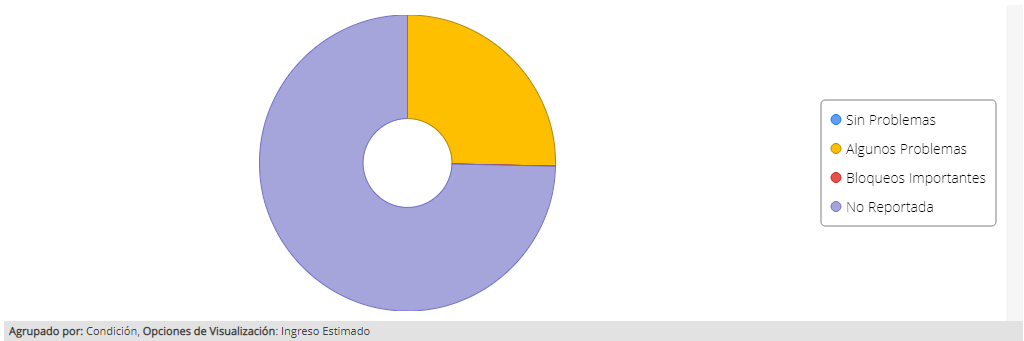

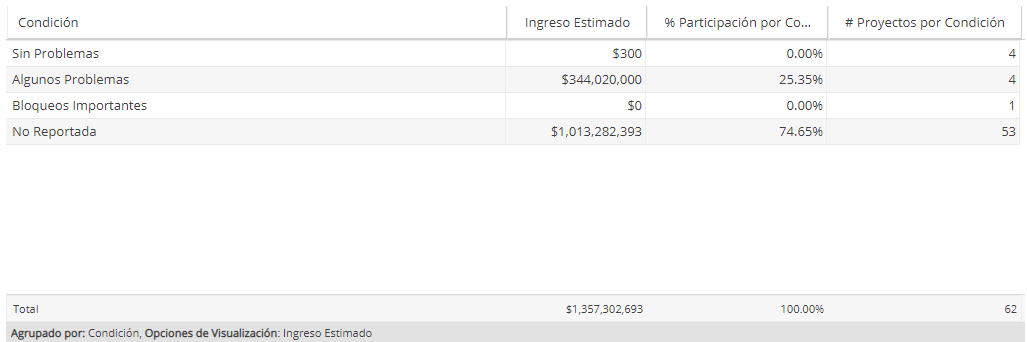

Muestra, la distribución de proyectos por criterios como unidad organizacional, etiquetas, salud, entre otros.
-
¿Qué información brinda?
La distribución de proyectos por cantidad, costo estimado, costo real, ingreso estimado o ingreso real según los siguientes criterios de agrupamiento:
Unidad organizacional, CPI, CVI, SPI, SVI, condición, estado, etiqueta, salud del presupuesto.
-
Opciones principales de configuración:
Vista Opciones de visualización Agrupar por: - Diagrama circular
- Diagrama de barras
- Tabla de datos
- Conteo de proyectos
- Costo estimado
- Costo real
- Ingreso estimado
- Ingreso real
- Unidad organizacional
- CPI
- CVI
- SPI
- SVI
- Condición
- Estado
- Etiqueta
- Salud del presupuesto
Resumen del portafolio por proyectos




Resumen del portafolio por proyectos




-
-
Permite el ingreso de texto enriquecido, el cual puede adicionar comentarios o complementar el tablero de control.
-
¿Qué información brinda?
Contextualiza al lector respecto a la información que éste encontrará en el tablero. -
¿Qué se debe tener en cuenta?
La información presentada en este widget es estática.
Texto




-
-

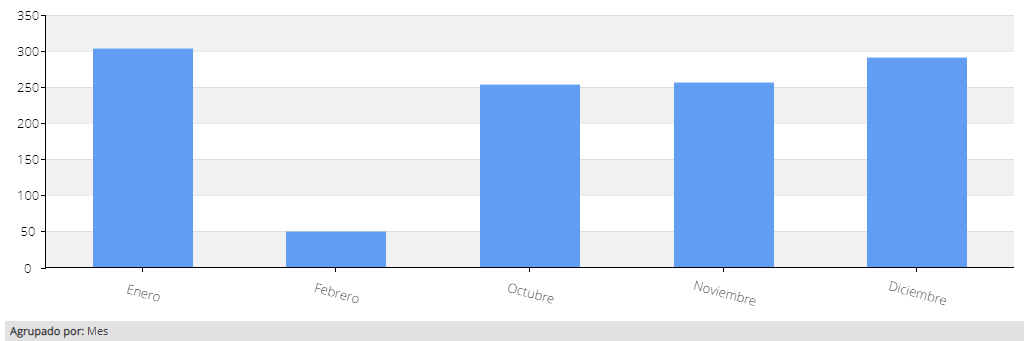

Muestra un resumen de las alertas generadas en los proyectos.
-
¿Qué información brinda?
Este widget permite identificar fácilmente dónde se concentran las alertas generadas, por ejemplo: En qué tipos de proyectos, en cuáles gerentes de proyecto, en cuáles meses, etc. Adicionalmente, permite identificar cuáles son los tipos de alertas que más se generan. -
Opciones principales de configuración:
Agrupar por: Vista - Etiqueta
- Gerente de proyecto
- Mes
- Proyectos
- Unidad organizacional
- Diagrama de columnas apiladas
- Tabla de datos
Alertas




-
