La funcionalidad Detalles de Costos en Hydra permite visualizar la información principal del cronograma y cada una de sus tareas en términos de costos.
Desde esta ventana podrás:

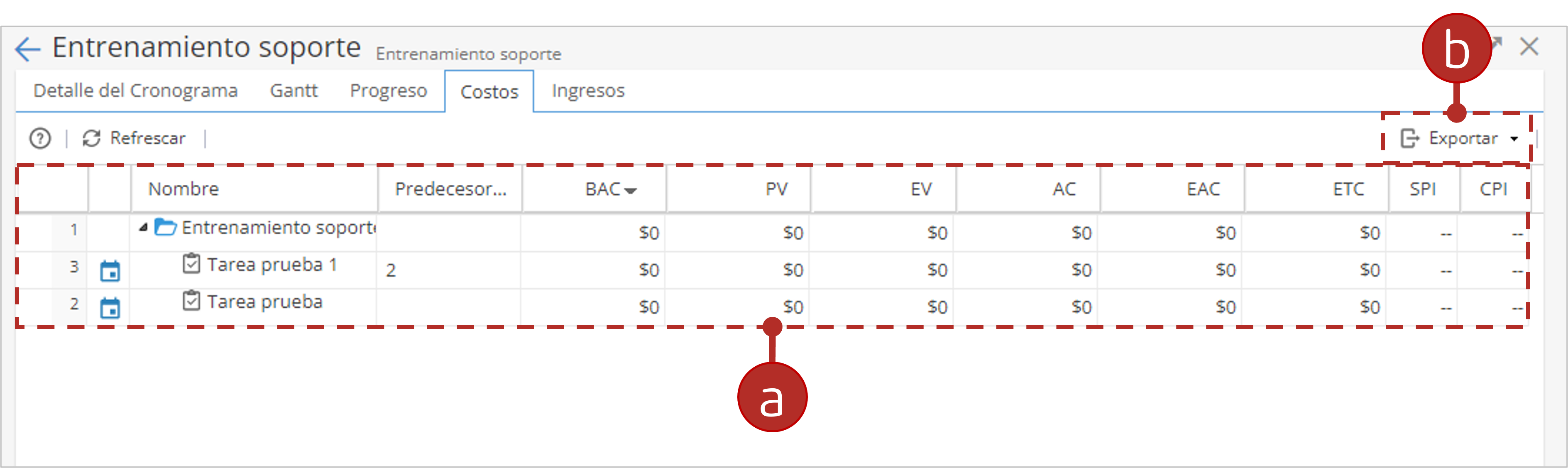

Cómo consultar la lista de costos del cronograma:
La lista de costos del cronograma cuenta con información detallada, en cada una de sus columnas encontrara información relacionada a los costos.
| Campos | Descripción |
| Nombre: Nombre del cronograma, carpetas y tareas. | |
| Predecesores: Si las tareas cuentan con predecesores. | |
| BAC: Presupuesto Previsto = Sumatoria de los costos estimados de todas las tareas asignadas en el cronograma | |
| PV: Valor Planeado = Visualiza el total del numero de horas planeadas a la fecha multiplicado por el costo por hora | |
| EV: Valor ganado = Visualiza el costo total del trabajo ejecutado hasta la fecha del ultimo reporte. | |
| AC: Costo real a la fecha = Visualiza el total del costo real del cronograma, e incluye horas registradas en las tareas multiplicadas por el costo por hora mas otros costos materiales. | |
| EAC: Estimado al completar = Reemplaza el BAC por el valor que se cree actualmente que costará el cronograma cuando se complete. | |
| ETC: Estimado para completar = El costo estimado para completar el cronograma. | |
| SPI: Índice de desempeño del cronograma = La eficiencia del tiempo utilizado en el cronograma. Un valor mayor a 1 demuestra que el cronograma se está ejecutando por delante de lo planeado. | |
| CPI: Índice de desempeño del costo = La eficiencia de la utilización de recursos del cronograma. Un valor mayor a 1 demuestra que el cronograma se ejecuta por debajo de lo presupuestado. |

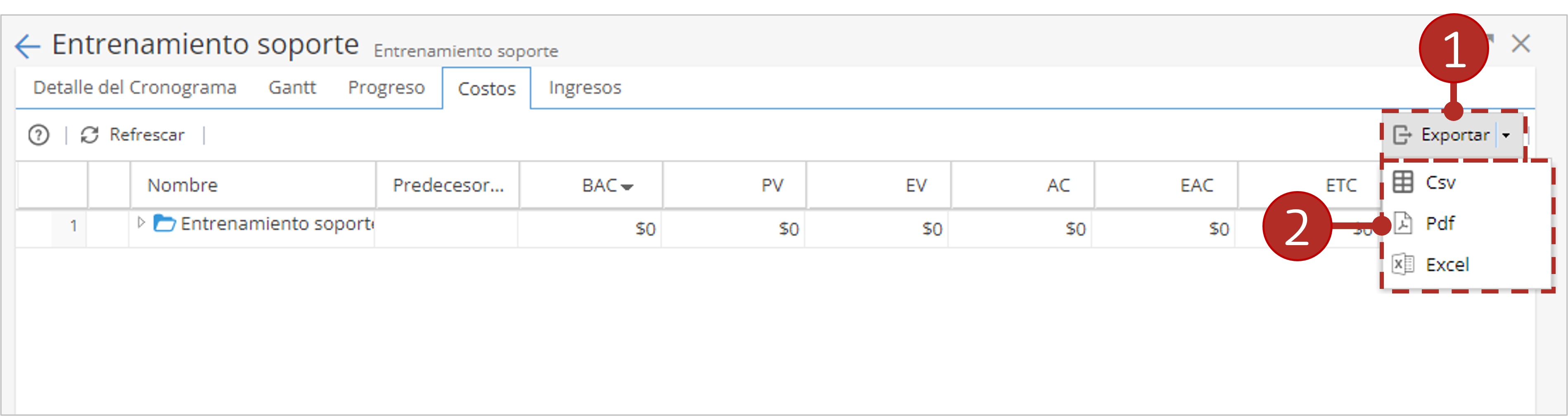

Para exportar la lista de costos del cronograma, sigue estos pasos:
- Haz clic en la opción Exportar.
- Selecciona el formato CSV, PDF, Excel.
